시공 이야기
진천의 한 주택 입구 보행로에서 의뢰가 들어왔습니다. 수년간 반복된 동결·해빙 사이클과 차량 하중으로 블럭 곳곳이 깨져 있었고, 일부 구간은 하부 모래층이 내려앉아 블럭이 울퉁불퉁하게 들떠 있는 상태였습니다. 특히 모서리 부분은 조각이 떨어져 나가 걸려 넘어질 위험이 있었고, 줄눈 사이로 잡초가 자라면서 블럭 틈이 더 벌어져 있었습니다.
현장을 확인한 뒤 전면 교체로 방향을 잡았습니다. 부분 보수는 기존 블럭과 색상·두께 차이가 발생하고, 이미 하부 기초가 고르지 않아 같은 문제가 빠르게 재발할 가능성이 높았기 때문입니다. 기존 블럭을 모두 철거한 뒤 하부 노반을 다시 고르고 모래 기층을 균일하게 다져 수평을 맞췄습니다.
새 블럭은 두께 60mm 콘크리트 인터로킹 블럭으로 선택했습니다. 보행 하중에 충분한 강도를 갖추면서도 기존 바닥 높이와 맞출 수 있는 규격이었습니다. 블럭을 한 장씩 수평계로 확인하며 눌러 고정한 뒤, 줄눈에는 규사를 채워 다짐으로써 블럭 사이 유동을 최소화했습니다. 경계 부분은 에지 블럭으로 마감해 측면 밀림을 방지했습니다.

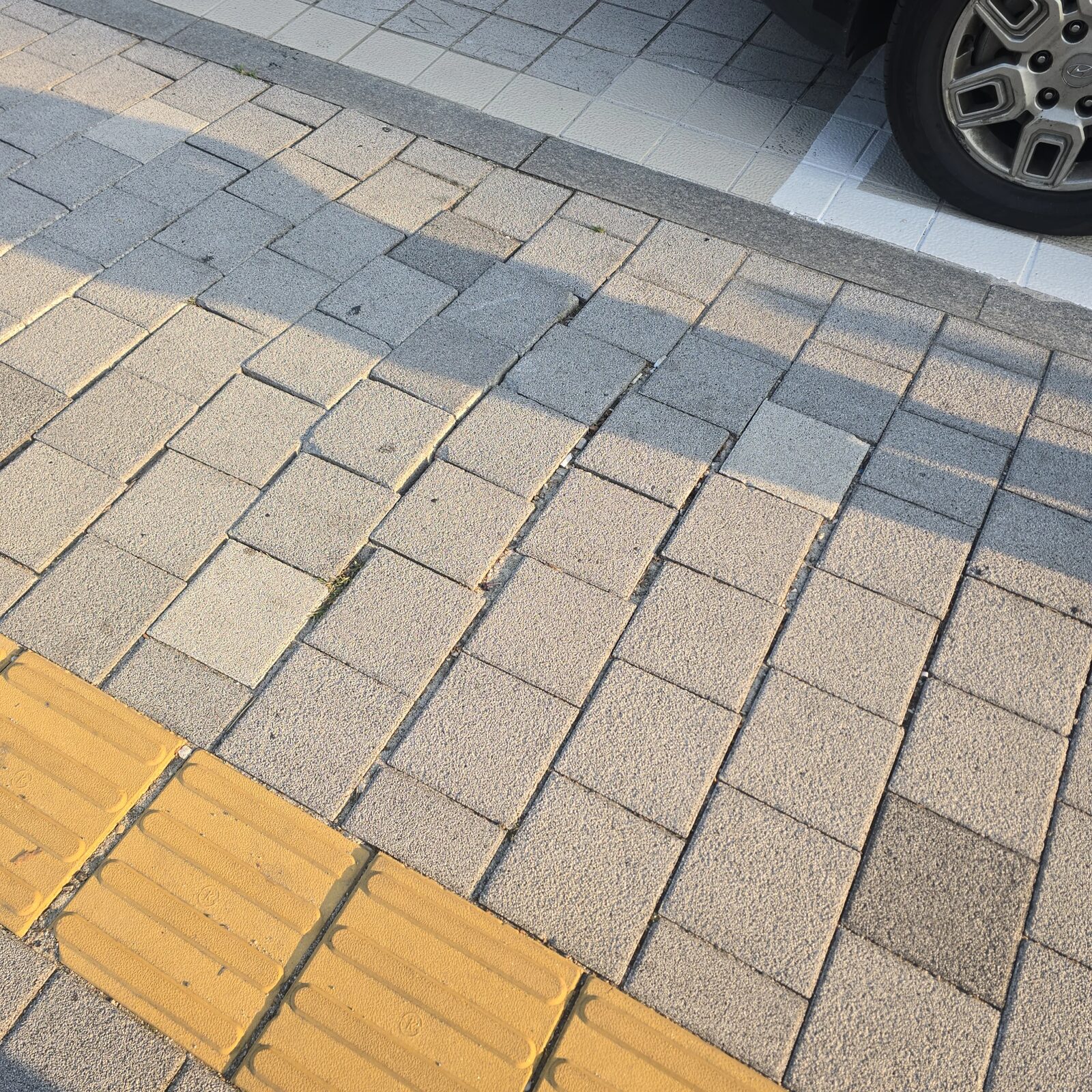

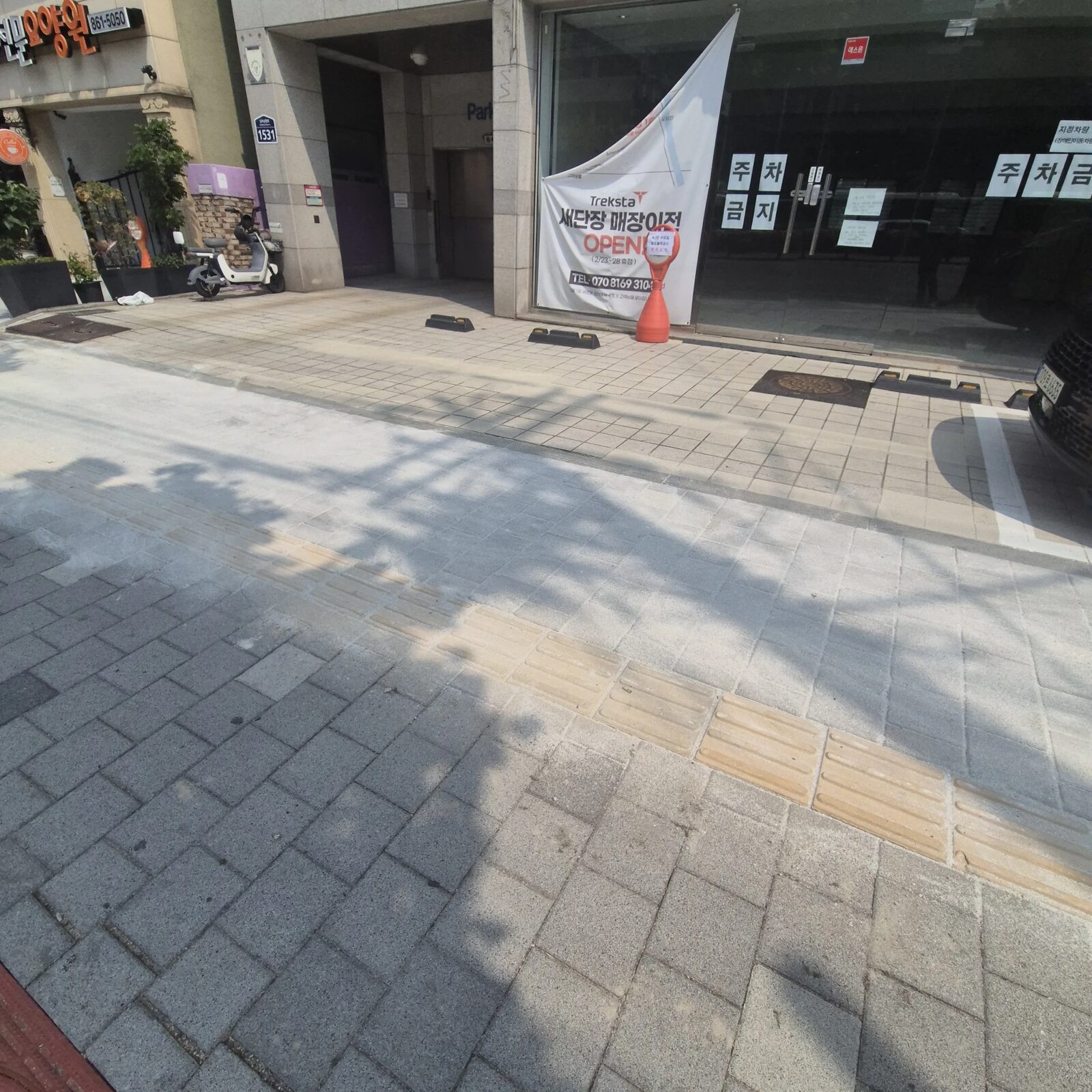

작업 후 보행면이 평탄해졌고 배수 기울기도 바깥쪽으로 자연스럽게 유지되도록 잡았습니다. 보도블럭은 하부 기층 다짐이 부실하면 같은 침하가 반복되기 때문에, 표면만 교체하기보다 노반 정리부터 다시 하는 것이 장기적으로 유리합니다.
이 현장 시공 포인트
- 기존 블럭 전량 철거 후 노반·모래층 재다짐으로 재침하 방지
- 두께 60mm 인터로킹 블럭 사용으로 보행 하중에 대한 내구성 확보
- 줄눈 규사 충전 및 에지 블럭 마감으로 블럭 유동·측면 밀림 차단
- 배수 기울기를 바깥 방향으로 유지해 우수 고임 문제 사전 차단
자주 묻는 질문
보도블럭이 일부만 깨진 경우 부분 교체도 가능한가요?
가능은 합니다만, 기존 블럭과 새 블럭의 색상·마모도 차이가 눈에 띄고, 하부 기층이 이미 고르지 않을 경우 인접 구간도 곧 침하할 수 있습니다. 현장 상태를 보고 전면 교체가 유리한지 판단해 드립니다.
작업 후 바로 통행해도 되나요?
줄눈 규사가 안정되는 데 반나절 정도 시간이 필요합니다. 당일 오후나 다음 날부터 일반 보행은 무리 없이 가능하며, 차량 하중은 2~3일 후부터 권장합니다.
단독주택 진입로 보도블럭이 들뜨고 단차가 생기는 원인은 무엇인가요?
대개 하부 모래층이 가라앉으면서 생깁니다. 이 현장도 반복된 동결·해빙과 차량 하중 때문에 일부 구간 모래층이 내려앉아 블럭이 울퉁불퉁하게 들떠 있었고, 줄눈에서 자란 잡초가 틈을 더 벌려 놓은 상태였습니다.
콘크리트 보도블럭 시공에서 두께는 어떻게 정하나요?
사람이 걷는 보행로인지 차량이 지나는지에 따라 달라집니다. 이 현장은 보행 하중에 충분한 강도를 갖추면서 기존 바닥 높이와도 맞출 수 있는 두께 60mm 콘크리트 인터로킹 블럭을 선택했습니다.
보도블럭 복구공사 후에 블럭이 다시 밀리거나 흔들리지 않게 하려면 무엇이 중요한가요?
하부 다짐과 마감이 핵심입니다. 이 현장은 모래 기층을 균일하게 다져 블럭을 한 장씩 수평계로 확인하며 고정했고, 줄눈에 규사를 채워 다졌습니다. 경계에는 에지 블럭을 둘러 측면 밀림도 막았습니다.
